三江县新建乡镇干部周转住房项目进展情况
来源: 县住建局  |   发布日期: 2023-10-24 16:38    |
  • 字体大小:[
  • ]


2023年我县乡镇干部周转住房项目建设内容为续建2020年-2022年新建乡镇干部周转住房项目348套,其中:

2020年新建乡镇干部周转住房120套(林溪镇18套、八江镇30套、独峒镇18套、老堡乡12套、富禄乡24套、梅林乡18套),总投资2100万,截至2022年10月底均已交付使用;

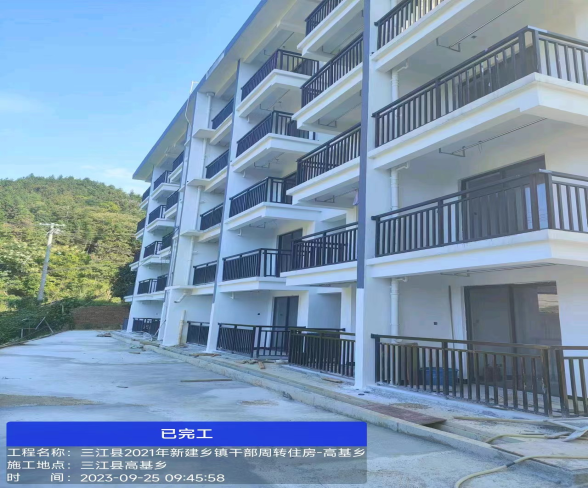

2021年新建乡镇干部周转住房项目132套(丹洲镇26套、程村乡20套、高基乡20套、良口乡44套、洋溪乡22套),总投资2814万,已完成投资2495万。截至2023年10月底,丹洲镇、程村乡、良口乡、高基乡已完工。洋溪乡主体已完工,正在进行室内装修;

2022年新建乡镇干部周转住房96套(古宜镇24套、斗江镇34套、和平乡8套、同乐乡30套),总投资2795万,已完成投资2107万。

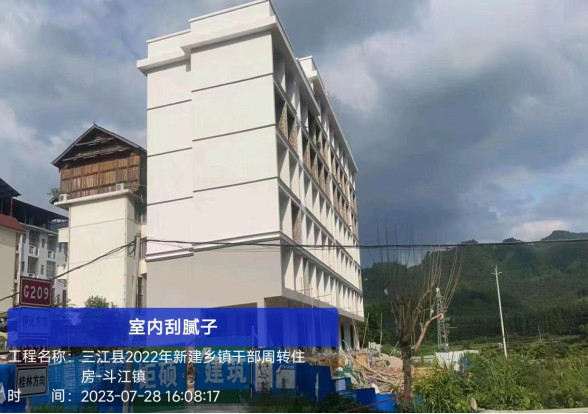

截至2023年10月底,同乐乡、和平乡已完工,古宜镇、斗江镇主体完工,正在进行室内装修。



【打印正文】
分享本文至:

住房保障项目建设信息

三江县新建乡镇干部周转住房项目进展情况

  发布日期: 2023-10-24 16:38

来源: 县住建局


2023年我县乡镇干部周转住房项目建设内容为续建2020年-2022年新建乡镇干部周转住房项目348套,其中:

2020年新建乡镇干部周转住房120套(林溪镇18套、八江镇30套、独峒镇18套、老堡乡12套、富禄乡24套、梅林乡18套),总投资2100万,截至2022年10月底均已交付使用;

2021年新建乡镇干部周转住房项目132套(丹洲镇26套、程村乡20套、高基乡20套、良口乡44套、洋溪乡22套),总投资2814万,已完成投资2495万。截至2023年10月底,丹洲镇、程村乡、良口乡、高基乡已完工。洋溪乡主体已完工,正在进行室内装修;

2022年新建乡镇干部周转住房96套(古宜镇24套、斗江镇34套、和平乡8套、同乐乡30套),总投资2795万,已完成投资2107万。

截至2023年10月底,同乐乡、和平乡已完工,古宜镇、斗江镇主体完工,正在进行室内装修。
